Prazo da Apreciação de Risco NR-12

Entenda o tempo de cada etapa, os fatores que afetam o prazo e como funciona a modalidade urgente. CMSE TÜV NORD, ART CREA-ES, atendimento em todo o ES.

Quanto tempo leva a apreciação de risco NR-12?

O prazo começa a contar após a realização da visita técnica — não a partir do contato ou da aprovação da proposta. Na modalidade padrão, o relatório de apreciação de risco é entregue em 5 a 15 dias úteis dependendo da complexidade dos equipamentos. O prazo inclui a análise técnica, a elaboração do relatório conforme ABNT NBR ISO 12100 e a emissão da ART junto ao CREA-ES.

É importante distinguir o prazo da apreciação de risco do prazo total de adequação NR-12. A apreciação é o diagnóstico — entregue em dias. A adequação completa, que inclui projeto e execução das medidas de proteção, leva de 30 a 90 dias adicionais após a aprovação do plano de ação.

Modalidade Padrão
5 – 15 dias úteis
Adicional: Sem adicional
Indicada para: Planejamento, programa de adequação, laudos de rotina
Modalidade Urgente
3 – 5 dias úteis
Adicional: +30% sobre valor padrão
Indicada para: Autuação do MTE, parada de linha, certificação com prazo definido

// Trabalhos Realizados

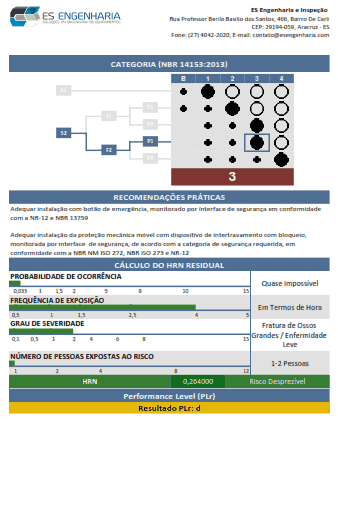

Diagrama de análise de risco NR-12 — prazo 5 a 15 dias Apreciação de risco NR-12 ABNT ISO 12100 Relatório de apreciação de risco NR-12

Etapas e prazos: da visita técnica à entrega da ART

  1. 1
    Dia 1

    Visita técnica

    Inspeção presencial de todos os equipamentos. Duração de 2 a 8 horas dependendo da quantidade e complexidade das máquinas. Fotografias e medições in loco.

  2. 2
    Dias 1-3

    Identificação de perigos

    Sistematização de todos os perigos identificados por categoria: mecânicos, elétricos, térmicos, ergonômicos, por ruído e substâncias perigosas, conforme ABNT NBR ISO 12100.

  3. 3
    Dias 2-8

    Estimativa e avaliação de risco

    Cálculo da probabilidade e gravidade de cada risco. Para máquinas com dispositivos de segurança funcional: cálculo de PLr (ISO 13849-1) e SIL (IEC 62061).

  4. 4
    Dias 4-12

    Relatório ISO 12100

    Elaboração do relatório técnico completo: descrição da máquina, perigos identificados, riscos estimados, avaliação e plano de ação com medidas de redução priorizadas.

  5. 5
    Dias 5-15

    ART e entrega

    Emissão da Anotação de Responsabilidade Técnica junto ao CREA-ES. Entrega do relatório em PDF assinado digitalmente pelo engenheiro CMSE responsável.

// O QUE AFETA O PRAZO

Fatores que influenciam o prazo de entrega

Alto

Quantidade de máquinas

Cada máquina adicional aumenta o tempo de visita e de análise técnica. Projetos com mais de 10 equipamentos exigem planejamento de prazo específico.

Alto

Presença de CLP e segurança funcional

Máquinas com controladores programáveis e funções de segurança (PLr/SIL) requerem análise de arquitetura e cálculo adicional conforme ISO 13849-1 e IEC 62061.

Médio

Complexidade das não-conformidades

Quando a visita técnica identifica muitas não-conformidades, o relatório exige documentação mais extensa de cada perigo e das medidas de redução recomendadas.

Médio

Disponibilidade de documentação prévia

Manuais técnicos, diagramas elétricos e hidráulicos disponíveis antecipadamente reduzem o tempo de análise técnica no escritório.

Alto

Urgência solicitada

A modalidade urgente (3-5 dias úteis) requer disponibilidade de agenda e implica adicional de 30% sobre o valor padrão.

// FAQ

Perguntas frequentes sobre prazo NR-12

Qual o prazo de entrega da apreciação de risco NR-12? +

O prazo padrão é de 5 a 15 dias úteis após a realização da visita técnica. Máquinas simples (sem CLP, riscos mecânicos primários) ficam prontas em 5 a 7 dias úteis. Máquinas complexas com segurança funcional, CLP e necessidade de cálculo de PLr/SIL (ISO 13849-1) podem demandar até 15 dias úteis. A ES Engenharia oferece modalidade urgente com entrega em 3 a 5 dias úteis após a visita, com adicional de 30% sobre o valor padrão.

Posso operar a máquina durante o prazo da apreciação de risco? +

Sim, a operação pode continuar normalmente durante o período de análise e elaboração do relatório. A apreciação de risco é um serviço de diagnóstico: identifica as não-conformidades e propõe medidas de redução de risco, mas não impede a operação. A interdição de uma máquina só ocorre por determinação expressa do fiscal do MTE ou quando um risco grave e iminente é identificado durante a visita técnica — situação em que a ES Engenharia comunica imediatamente ao cliente.

A apreciação de risco urgente tem custo adicional? +

Sim. A modalidade urgente (entrega em 3 a 5 dias úteis após a visita técnica) tem adicional de 30% sobre o valor da proposta padrão. O adicional cobre a priorização da análise e a alocação dedicada do engenheiro CMSE responsável. A disponibilidade da modalidade urgente está sujeita à agenda da equipe técnica — recomendamos contato prévio pelo WhatsApp (27) 9.9798-8642 para confirmar a disponibilidade antes de aprovar a proposta.

Qual a diferença entre prazo de apreciação e prazo de adequação NR-12? +

São fases distintas. A apreciação de risco (diagnóstico) é entregue em 5 a 15 dias úteis após a visita e resulta em relatório com plano de ação, não em conformidade. A adequação NR-12 completa — que inclui projeto de proteções, execução física das medidas e emissão do laudo de conformidade — leva de 30 a 90 dias adicionais dependendo do escopo das intervenções. A empresa só pode emitir o laudo de conformidade final após a execução e verificação das medidas de redução de risco.

// CERTIFICAÇÕES & ASSOCIAÇÕES
// FALE COM UM ENGENHEIRO

Equipamento crítico?
Inspeção ES.

Solicite orçamento sem compromisso. Respondemos em até 24h com escopo técnico detalhado e prazo de execução.
